公司承建印尼塔卡拉项目2×100MW机组 #1机组锅炉整体水压试验一次成功发布者:本站 浏览次数:次

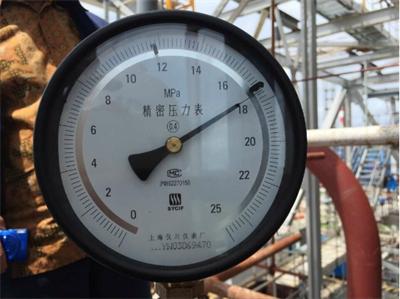

印尼塔卡拉项目2×100MW机组工程#1锅炉整体水压试验于2016年12月22日20点51分开始进行,锅炉满水后开始升压,汽水系统升至试验压力17.5MPa,在停泵保持超压20分钟后,于13点19分开始泄压,14点37分降至工作压力,检查焊口无一泄漏,各系统设备无变形、膨胀无异常、阀门关闭严密、压力无变化,水压试验一次成功,19点25分开始全部泄压,至此,印尼塔卡拉项目#1机组锅炉整体水压试验圆满结束。
印尼塔卡拉项目#1锅炉水压试验的一次成功,是对锅炉制造质量和安装质量进行的一次完美检验,是我公司全体员工克服困难、齐心协力、夜以继日奋战的结果。这一重大里程碑节点的完成,标志着#1锅炉本体安装、受热面系统管道的焊接工作已全部完成,已开始全面进入本体保温和锅炉酸洗工作阶段,为后续的锅炉吹管、试运等工作的顺利开展与机组按期投产发电奠定了坚实的基础。
这一成绩的取得,是安徽电建一公司项目班子成员和我公司项目班子及全体施工人员共同努力的结果。再次感谢安徽电建一公司给予我公司的极大信任与支持!
