我公司承揽的阳高2×350MW超临界循环流化床直接空冷供热机组1#空冷设备管道安装及排汽管道制作施工工程自开工以来,在中国能源建设集团山西省电力建设有限公司阳高项目部各处室的科学有效的统一指挥下,在监理全过程监督协调下,我公司较好地履行了合同中的各项责任和义务,工程基本接近尾声。截止2017年4月下旬,各项工程进度进展如下:
1、空冷凝汽器管束及联箱安装(单排管),即主凝及辅凝管束安装360片,已全部完工且验收合格;

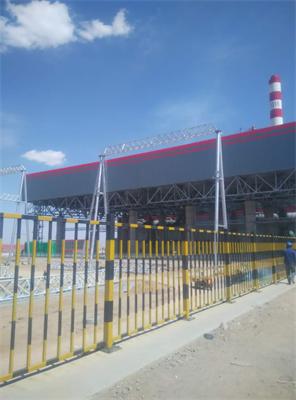

2、空冷钢结构安装即下部钢结构;上部钢结构中的管束支撑结构(A型架)、列间检修平台、步梯、挡风墙、分隔墙及其支撑构件;起吊结构等安装共计2600t已全部完工且验收合格;
3、无保温金属墙板封闭即挡风墙封闭、隔墙封闭、电梯井封闭以及其他辅助部位的封闭等安装工程已完成60%,且按照进度部分工程已验收合格;
4、风机安装共计30台,已经全部完工且验收合格;
5、清洗系统、空冷喷淋系统、真空严密性试验各一套完成总进度的60%;
6、蒸汽分配管道、排气管道安装共计560t,已完成工程进度的80%,且部分已验收合格;
7、排气管道及蒸汽分配管制作已全部完工且验收合格;
8、其他小管道安装合计52t,已经完成工程进度的80%。
目前该项目工程基本处于收尾阶段,但我公司领导仍然高度重视,要求在确保安全、质量的前提下高效完成各项任务。项目经理王海洋也严格要求项目的各部门相互协作,高质量、高效率、高品质为业主交上一份满意的答卷。
