哥伦比亚G3.2燃煤电站项目首次并网一次成功发布者:本站 浏览次数:

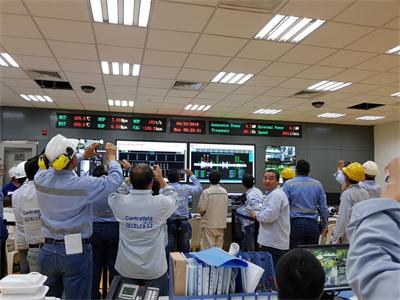

哥伦比亚当地时间2018年4月23日0时23分23秒,由我公司承担建设的一台300MW机组首次并网一次成功!

该机组于哥伦比亚当地时间2018年4月16日22时进行锅炉点火,开始整套机组的正式启动,4月18日15时08分汽轮机首次定速至3600r/min冲转一次成功,按照整套启动试验计划,先后完成喷油试验、阀门严密性试验、锅炉安全阀效验、发电机短路线特性试验、发变组空载特性试验,发电机励磁调节器试验,假同期试验等一系列并网前试验后,于4月23日00时23分23秒首次并网发电。目前,机组各系统的状态、参数正常,运行平稳。

为了确保本台机组启动并网工作的顺利进行,我公司高度重视,与各参战单位积极沟通协调,所属项目部领导组织各部门及各专业,团结协作、密切配合,做到人员到位、检查到位、操作到位。

该机组的并网,标志着该机组首次并网发电成功,标志着继水压试验、厂用系统带电、汽机扣缸、点火吹管、汽机冲转后的又一重要里程碑节点的完成。下一步我公司将继续按照精细化管理的要求,向该机组高质量、高水平通过72+24小时试运目标全力冲刺。
