由我山西泰肥建设集团有限公司承担的洪洞国耀兆林生物质发电厂锅炉安装项目,日前已全面展开,该锅炉采用东方电气集团东方锅炉股份有限公司生产的1台130t/h高温超高压、一次再热、单炉膛平衡通风燃生物质循环流化床汽包炉,锅炉采用全钢构架悬吊结构。锅炉由四跨组成,第一跨主要布置炉膛;第二跨布置二台高温冷却式旋风分离器;第三跨为尾部烟道,第四跨为管式空预器及风道部分。
锅炉钢结构共分四层,大板梁高48.8米,钢结构总重约750T。开工伊始,我公司领导就十分重视,多次往返项目点与建设单位、监理单位以及施工总包单位商讨作业方案,再三要求项目负责人,严要求、重管理,提出:务必要求施工技术人员和作业班组长认真阅读有关钢结构吊装的技术资料和图纸,制定出合理的安装方案和吊装顺序。对所有作业人员进行施工技术交底,让每位技术人员都熟悉施工状况;要求全体施工人员务必通过三级安全教育考试,合格后持证上岗方可从事施工作业;要求项目主要负责人务必在开工前进行安全技术交底,使施工人员对环境有足够的安全防范意识和防范措施;
在公司领导的高度重视下,在各上级单位的大力协助下,在我施工单位全体施工人员的共同努力下,我们采取散吊为主,组合为辅,分层吊装,分层找正的施工工艺使得锅炉钢结构吊装得以顺利进行,截止7月31日已完成锅炉大板梁的吊装就位,这是锅炉钢结构吊装的一个重要节点,标志着锅炉汽包已经具备安装就位条件,预示着锅炉受热面的吊装在即,预示着锅炉水压指日可待!

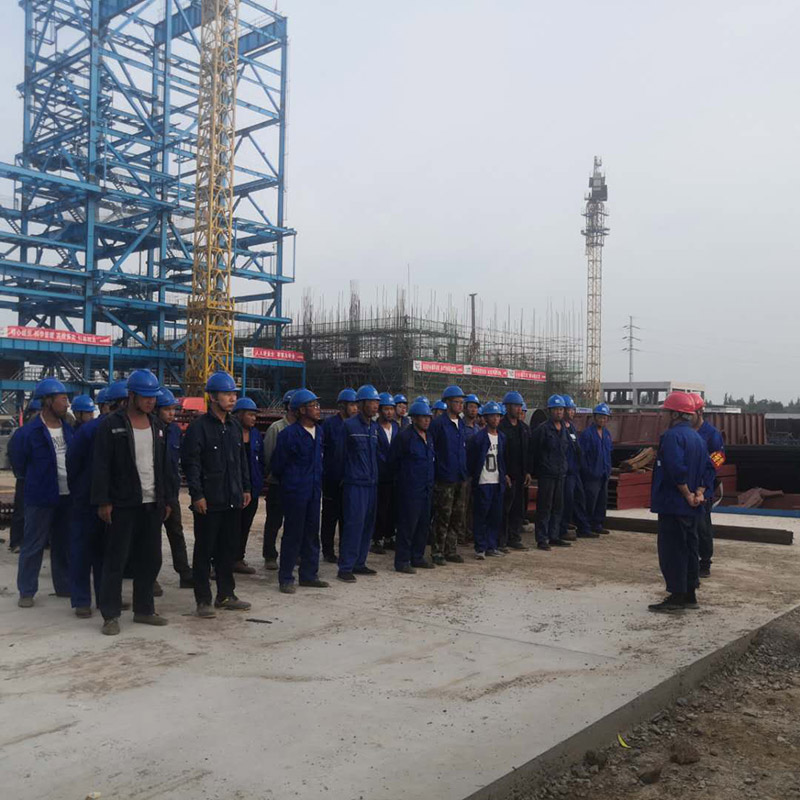

图表 1 雷打不动的班前交底会

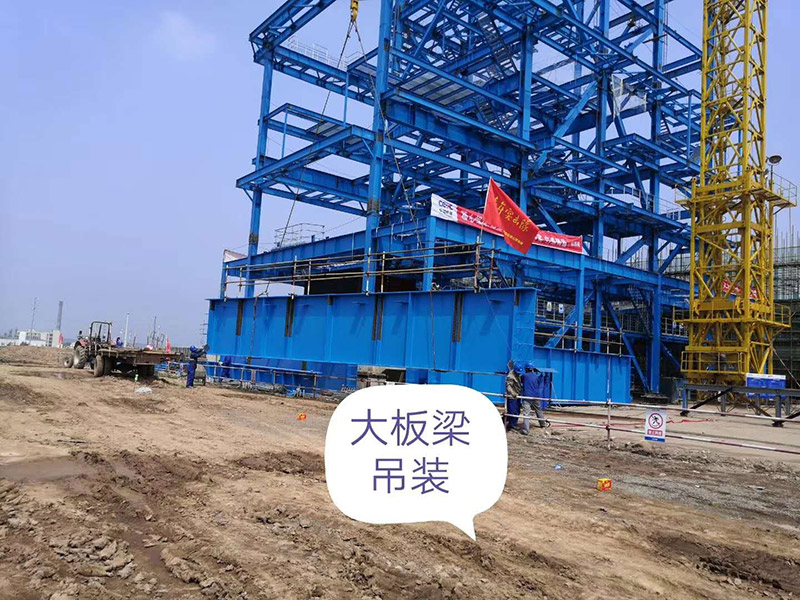

图表 2 大板梁吊装

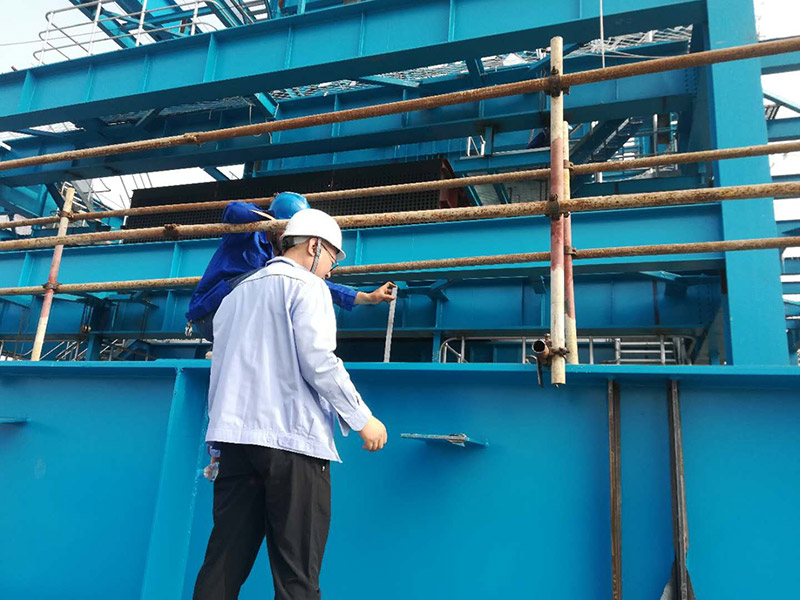

图表 3 大板梁起吊前的检查准备工作(绑扎架子)

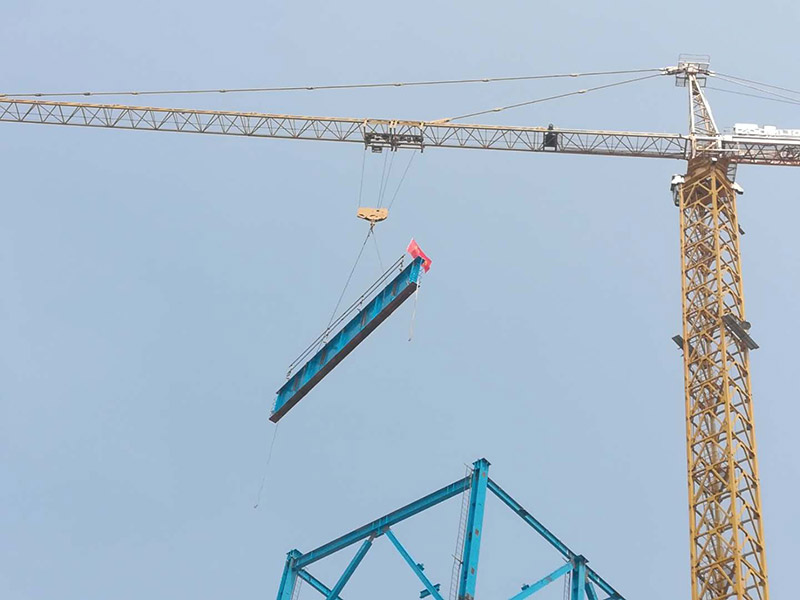

图表 4 大板梁开始吊装
图表 5 大板梁就位
为确保施工的连贯性,避免由于计划不周带来的重复性施工以及施工降效,我施工主要负责人,精心组织、积极谋划,合理安排布局,对于过程中能提前预放的大件,提前考虑,合理安排,如空预器、回料器的组合等,施工现场大干的局面已经形成。

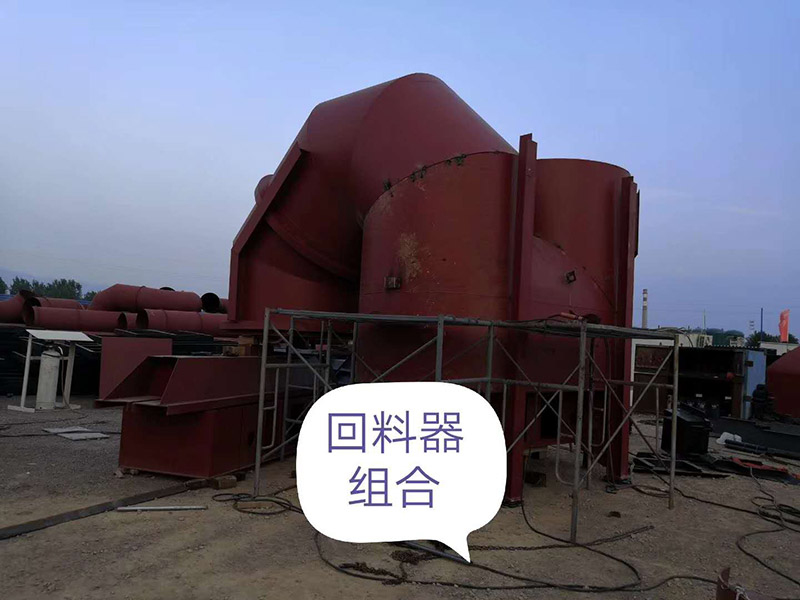

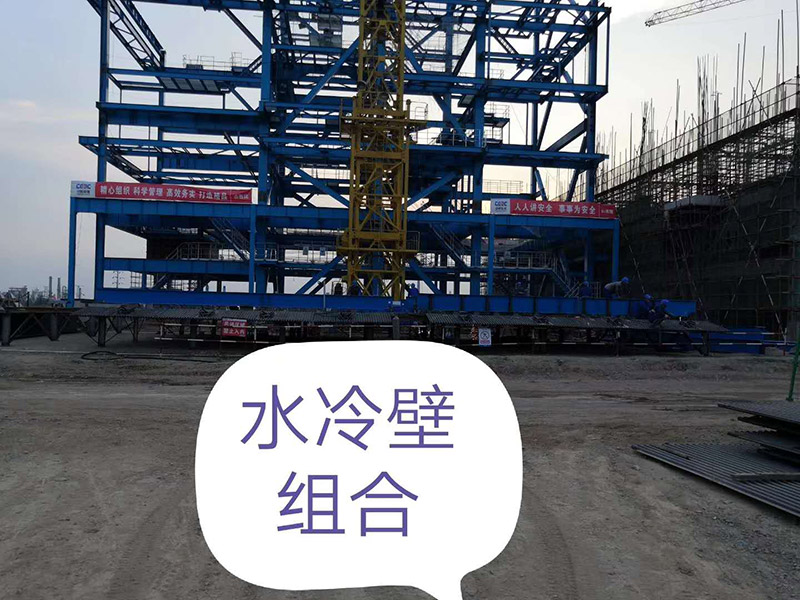

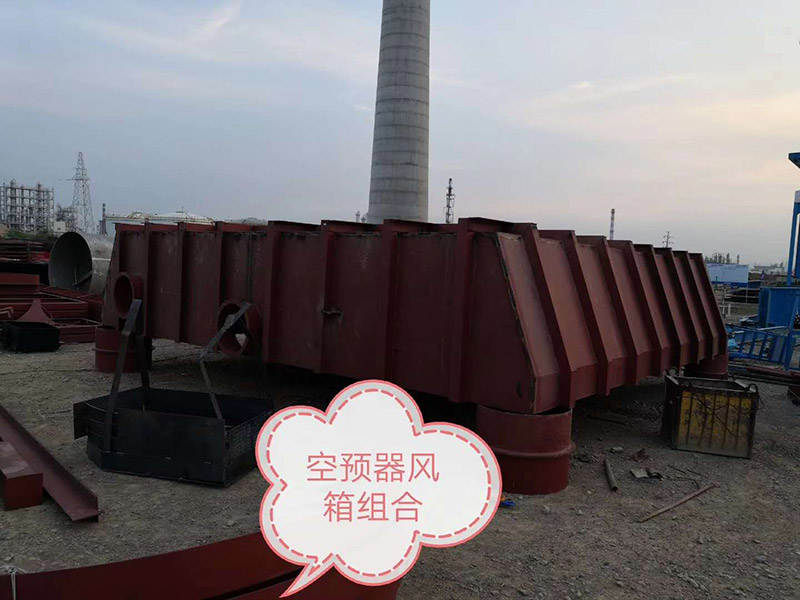

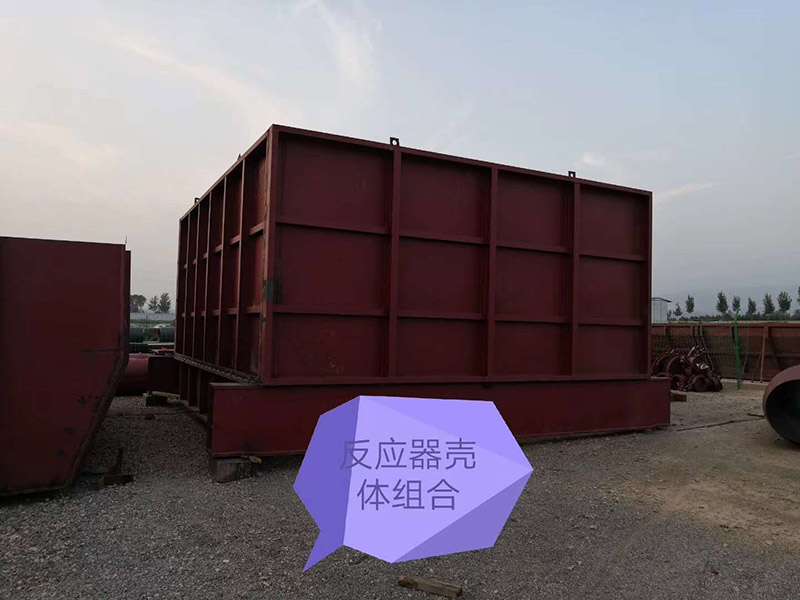

图表 6 图为需要提前预放的组件已在同步进行,且受热面的吊装准备工作已开始
