我公司承担的邯郸热电退城进园工程,其锅炉安装自2022年9月18日完成大板梁吊装以来,邯郸项目全体职工再接再厉全力以赴投入锅炉受热面抢装中、我公司承担的是锅炉后炉膛的安装,焊口总数约13000余道,为了不拖锅炉总进度的后腿,确保水压节点的正常进行,初七当整个现场还没有完全复工之时,我公司所属项目现场早已是人声鼎沸、一派忙碌的景象,公司总经理肖海平也是第一时间亲临现场坐镇指挥,考虑到公司所属其它项目还未复工,肖总钦点数十名技术骨干来此参战,大家的目标只有一个:群策群力确保邯郸项目水压节点的按时完成,目前该现场仅锅炉(连同脱销钢结构作业面)作业面就已集结124人。为确保人员高效,他们一改往日的工作一天再加班加点赶进度的疲劳战术,而是将重要岗位主要人员分成白班、夜班实行两班制,人员积极性、主动性和劳动效率都得到了很大程度的提高,截至日前仅剩余7道大口以及数道疏水等小口径焊口在施焊中,原计划本月25号进行的锅炉水压试验一定要实现,也一定能够实现!
在加紧受热面焊口扫尾的同时,另有一拨人马已经在着手水压试验前的检查与准备工作,因水压试验是检验设备缺陷和施工质量的一个重要工序,不得有丝毫的马虎。为了保证水压试验的顺利进行,我项目主要负责人一面与水压主要实施单位及时沟通联络当好配角,一面组织一班人马对所属范围内的承压部件进行全面的检查:包括所有的焊接,焊口取样检验,焊缝热处理,铁件焊接;包墙过热器的拼缝包角工作,受热面管子和联箱支吊架零件的安装工作等;组合及安装时所用的一些临时设施:如临时加固、固定支撑、弹簧支架的临时固定圆钢等,是否已全部割除并清理干净。以免锅炉上水时,因温度升高,不能自由膨胀而产生额外应力; 图纸规定的所有热胀部位的检查,并记录其间隙尺寸。对容易相互影响热胀位移的地方,应采取补救措施;进行所有合金钢部件的光谱复查工作;检查中凡是与其他系统连接的管道,一时无法接通的,都加堵板作为临时封闭措施。
日前,各项工作都在紧锣密鼓有序推进中,本月25号邯郸项目3#机组锅炉水压试验一次成功势在必得!
图为 白班、夜班主要负责人交接班会

图为 锅炉受热面吊装场景

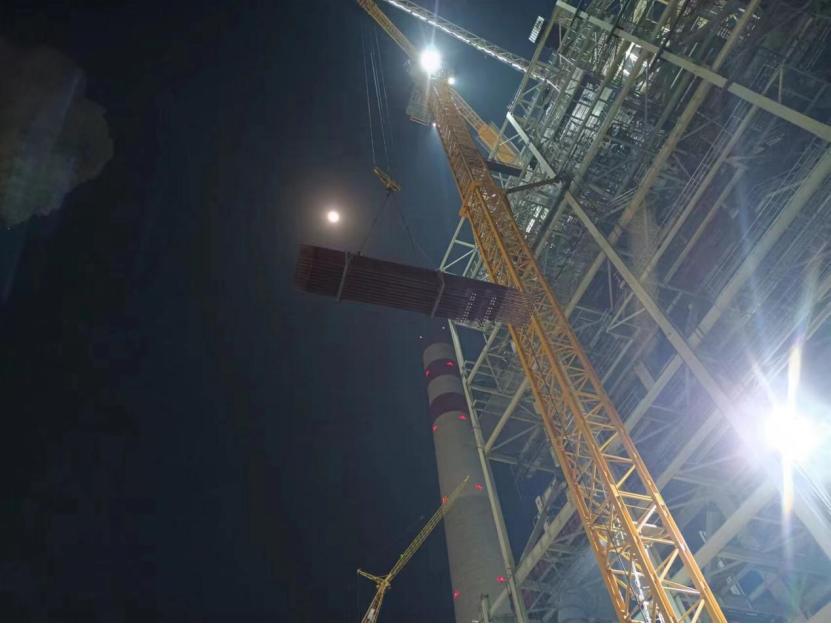

图为 夜幕下的受热面抢装

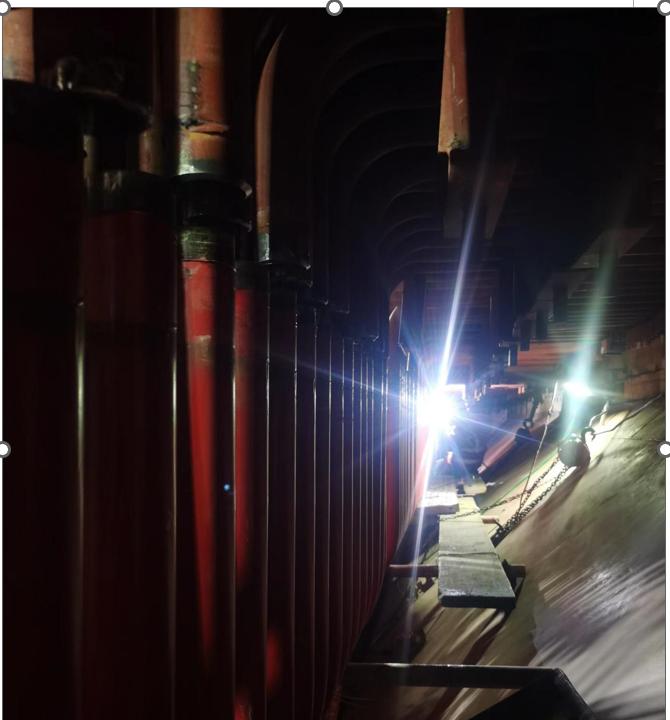

图为 夜幕下焊花闪烁

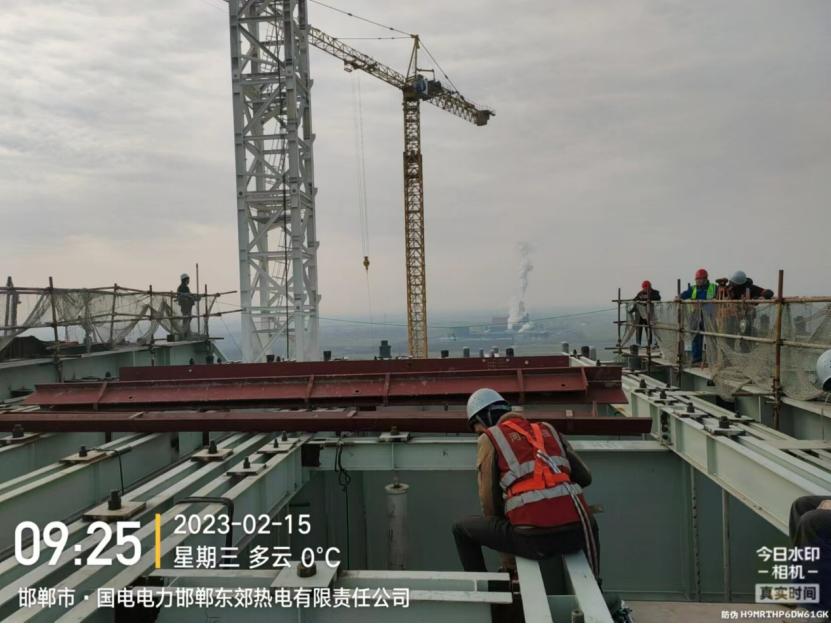

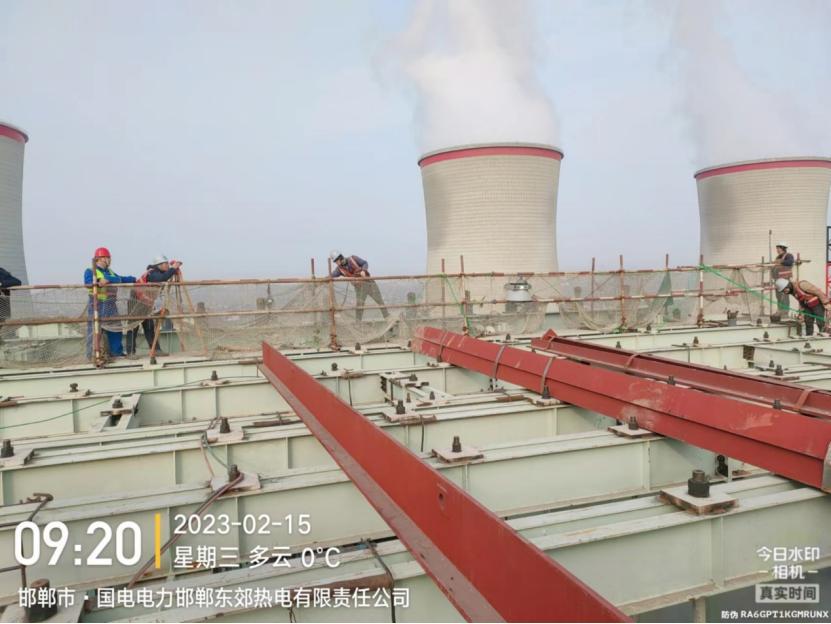

图为 水压试验前对大板梁扰度的复测
图为 白班施工前在进行安全交底
图为 夜班施工前的安全技术交底
