8月29日零时,我公司承担的河北保定项目12#炉开始锅炉上水,经过锅炉充满水,排尽空气且关闭放空阀,并初步检查无漏水等不正常情况后,锅炉开始缓慢升压,并严格按照规程规范要求的升压速度不大于0.03MPa/min,在水压升至0.3~0.4MPa时,经检查,无任何异常响动,升压继续,当压力上升至工作压力25MP时,暂停升压,再次检查各部件无漏水和无异常现象后,紧接着再缓慢升压至33MP,保持20分钟无泄露,后降至工作压力,在工作压力保持不变的情形下再次检查所有参加水压试验的承压部件表面焊缝、胀口等处以及管道、阀门、仪表等连接部位均无渗漏变形,再次缓慢泄压,再次检查所有参加水压试验的承压部件均无残余变形......,所有上述工序一气呵成,至此大约中午12时,我公司承接的河北保定12#炉顺利完成锅炉水压试验节点!!12#炉锅炉水压试验一次成功,标志着12#锅炉本体安装工作已进入收尾阶段,将为下一步锅炉筑炉工作的顺利实施以及下下步的锅炉酸洗、锅炉吹管奠定了坚实的基础赢得了更多宝贵的时间,我方的努力也得到了业主方、甲方、监理方的一致认可和好评。在这里也感谢各方的同力协作和大力支持,有了你们的支持才有了今天水压试验的顺利完成,再次表示衷心的感谢和诚挚的谢意!!

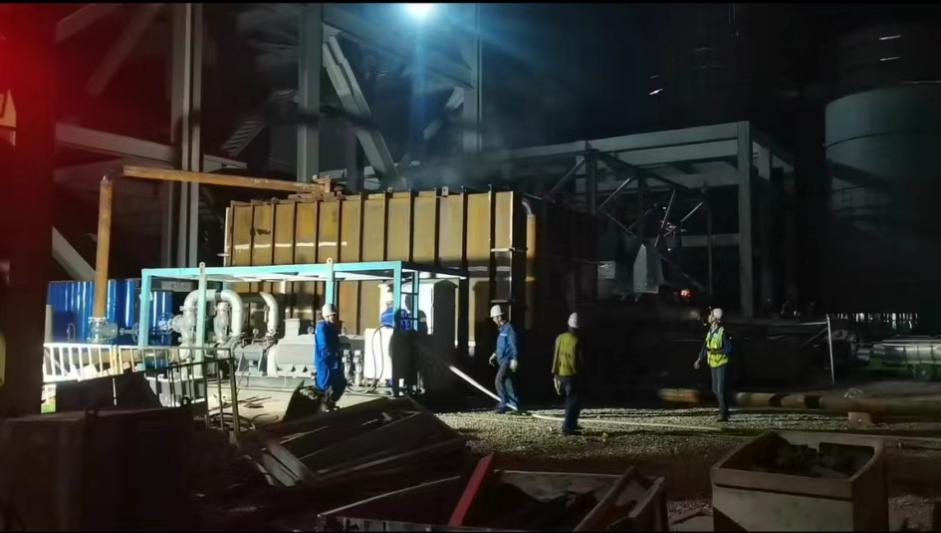

图为 8月29日零时锅炉上水现场

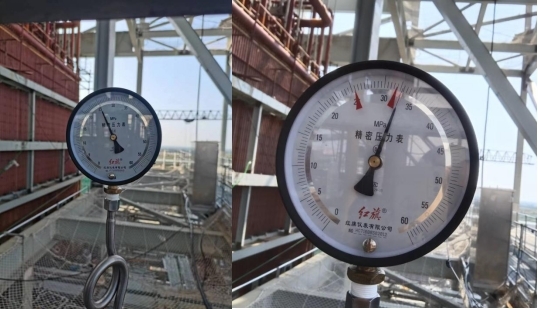

图为 锅炉水压试验工作压力和超压压力表计
图为 业主方、监理方及甲方合影庆祝这一节点的完成
图为 我保定项目部分参战将士合影留念记录水压节点的完成
