迎风战雪斗严寒、凝心聚力抢工期

          我各项目冬季施工纪实

11月8日是立冬时节,之后各地就出现了断崖式的降温,仿佛一夜之间就进入了深冬,古往今来有不少的诗人发出过对冬日的赞美,如冬日降至寒风起,飘雪送来好心情等诗句,但冬季对我们这些露天建设者来说却是一年中最艰难的时节!

究其原因,其一冬天意味着一年中的岁末来临,忙碌了一年的人们更加思乡心切,思想的不稳定极易带来安全隐患,其二北方的冬季,室外气温普遍较低,施工作业面及道路极容易结冰打滑,加之冬季人们衣着笨重,动作变得相对迟缓,高空作业时容易发生高处坠落事故,车辆出行因为打滑亦容易发生交通事故;冬季多数施工现场集中供暖受限,大多是靠使用大功率电器取暖或使用大功率电器烧水,这也极易诱发火灾及触电事故;再者低温很容易导致车辆及机械的性能发生一定的变化,加之道路湿滑,因而冬季也是机械伤害及车辆伤害的高发期,因而说:冬季是施工中事故的高发期!面对如此不利的施工环境,我施工企业唯有高度重视并对可能发生的危险点源进行认真的分析、扎实细致做好冬季安全防范措施,才能以不变应万变搞好冬季安全施工生产。为防患于未然,早在冬季来临前一个月,公司就给所属在建的8个项目点10个施工班组下发了冬季安全施工交底,要求各项目在认真学习领会公司交底的基础上,编制出针对各自项目所承担工程内容的安全技术交底并认真贯彻实施,要求所属项目对各自项目的大型机械进行全面的检测、保养,发现机械电气故障立即排除,因而各项目早已做好了迎风战雪斗严寒、凝心聚力抢工期的准备工作,以下是我各项目初冬施工现场纪实:

1、大唐保定项目

随着11月8日12#锅炉吹管节点任务的完成,我公司承担的该项目12#炉锅炉安装、脱硝项目以及布袋除尘器安装也将进入最后的扫尾完善中,现锅炉本体在进行吹管后的消缺、剩余平台楼梯栏杆安装以及大屋顶的扫尾、脱硝项目在进行催化剂的安装中、除尘器在进行两个室布袋的袋笼及滤网的安装、另新接手的尿素车间正在加紧进行设备及管道的抢装,大家有一个共同的目标就是力争实现该机组11月28日168小时试运行。

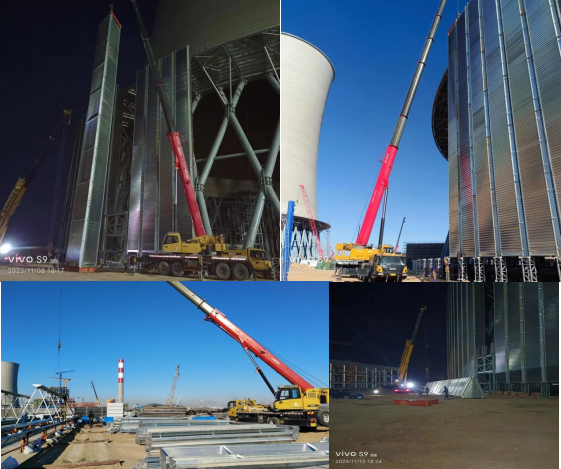

             图为  夜晚的保定项目现场仍然是焊花闪烁灯火通明处处是忙碌的身影

2、陕西神木项目

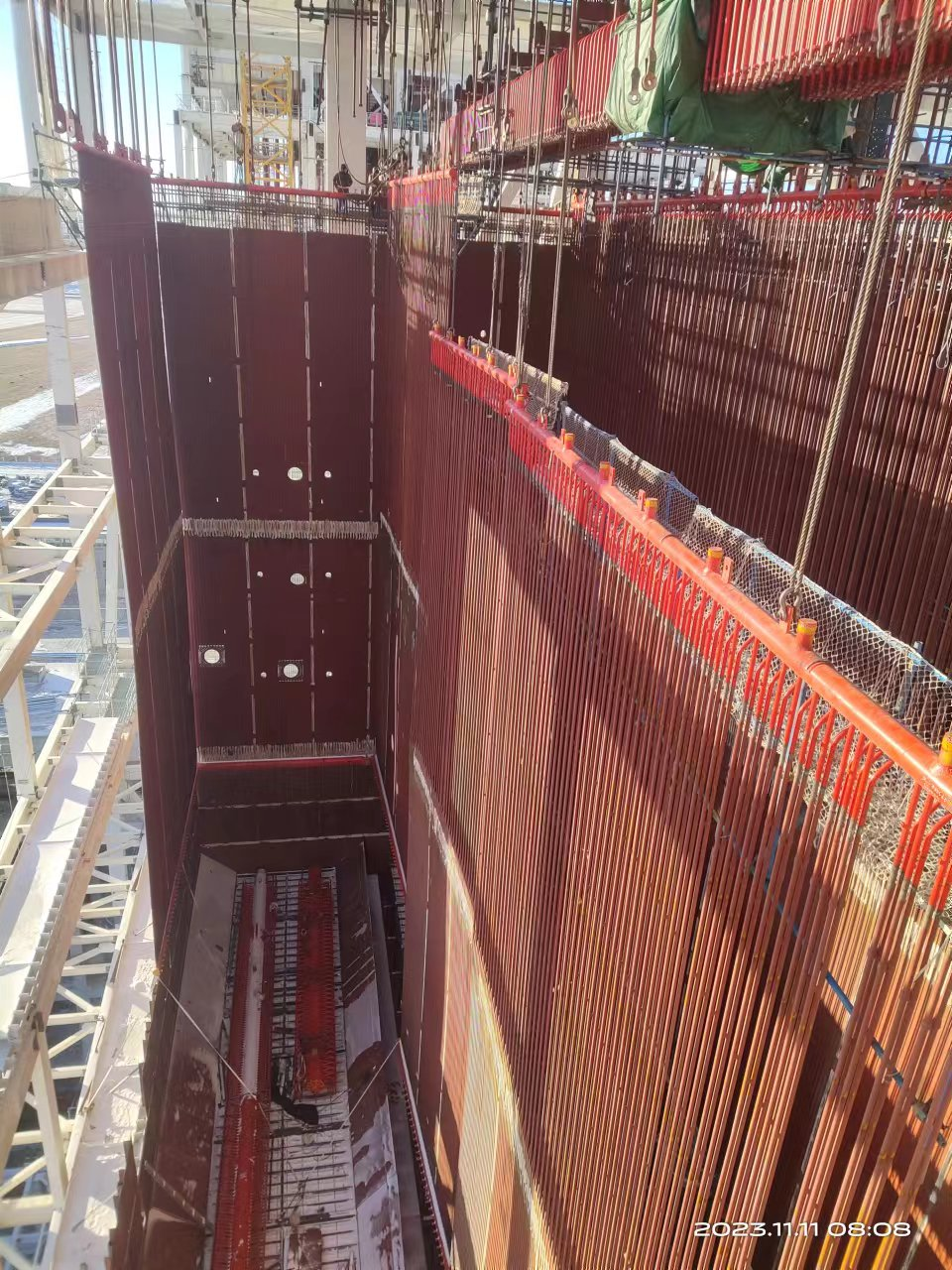

我公司承担着陕西神木2*660MW工程1#机组间冷塔散热器组合安装(包括支腿及百叶窗安装)及膨胀水箱的组对安装,该间冷塔散热器共计166组,现已安装完成90余组,按照工期节点要求,年终应完成所有工作内容,时间紧迫任务繁重,项目人正在抓紧年前最后的黄金时节加班加点赶制中。

图为  陕西神木抢装现场

3、内蒙乌拉盖项目

内蒙的冬天要来的更早些,立冬之前地处内蒙的我乌拉盖项目早早就迎来了今年的第一场冬雪,现室外温度已经达到了零下17--18°,第一场积雪至今还都无法消融。我公司承担的是2*100MW机组2#炉后炉膛的吊装,全天候露天作业,设备拉运、打磨对口、绑扎吊装、对口施焊等都在和冰冷的铁打交道,辛苦程度可想而知!此时的乌拉盖现场已是天寒地冻,为确保焊接质量,施焊作业在搭设防风棚等采取防范措施的情形下也已经被全部叫停了,但现场人员的施工干劲和施工热情却丝毫不减,日前他们正在抓紧节前最后10多天的时间以便给来年施工创造条件和奠定基础。

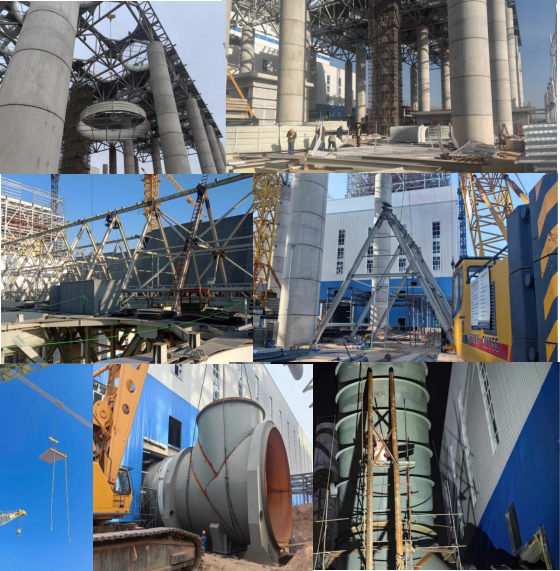

 图为 乌拉盖项目2#炉后炉膛全景

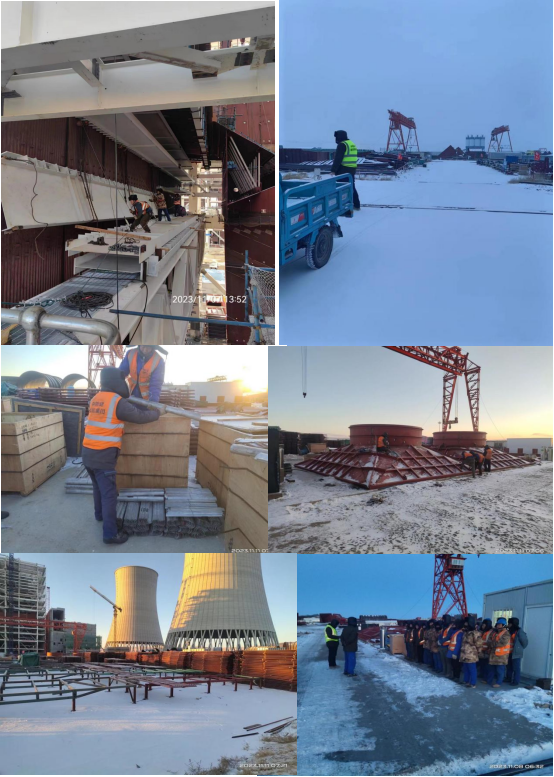

  图为  冰天雪地中的乌拉盖项目现场

4、河曲项目

我公司承担的山煤河曲2*350MW机组工程1#、2#直接空冷安装,虽说天气渐冷,但现场工人的干劲丝毫不减,现两台空冷的钢结构部分安装已全部完成、冷却三脚架的组合吊装、散热片的组合吊装以及排汽管道的吊装等已全面展开,他们在与寒冷的天气赛跑。

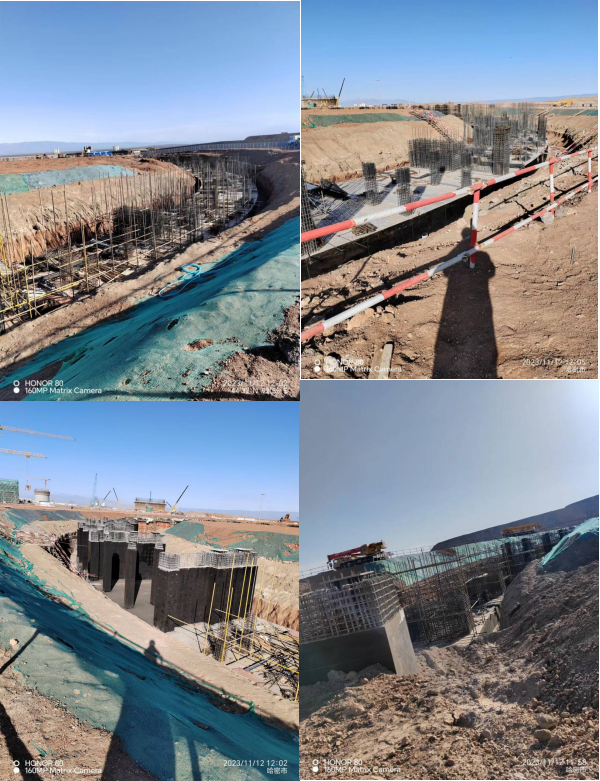

图为:忙碌中的河曲现场

5、中煤项目

我公司承担着中煤项目2*350MW机组工程2#锅炉本体安装、2#电除尘安装、2#直接空冷安装、2#炉烟风煤管道制作安装以及由业主协调给我方的原1#炉烟风煤管道剩余部分的制作和安装,现锅炉正在进行吹管前的准备工作,如剩余平台梯子栏杆等的补装以及锅炉电梯井的的组装,除尘器A区灰斗安装及壳体组装及其前后烟、风道制作安装,尤其为确保1#炉年终投产发电目标的实现,凡涉及1#炉烟风道我项目人正在倒班加紧抢装中,空冷安装也正在加班加点进行排汽管道的吊装以尽可能的减少或降低由于前期设备到货滞后所造成的损失。他们心中只有一个信念——迎风雪战严寒保工期!

图为  中煤平朔项目现场施工花絮

6、新疆英格玛项目

我方承揽的新疆英格玛电站项目1#机组电除尘安装、干湿冷却塔设备及管道安装以及间接空冷塔的安装,由于昌吉英格玛电站地处新疆,气候条件是冬寒夏热,英格玛项目人已经经历了昌吉的夏秋两季,由于项目部地处新疆以北,9月份入秋以来,大风天气频繁,风速快、风力强,昼夜温差高达二十度,吊装作业人员常常要面临风沙和温差的双重考验。这不早在11月8日立秋之前这里就迎来了今年的第一场冬雪,尽管这样极寒的天气里施工项目中的大多数人已经不是第一次了,但今年的冬天好像一下子就进入了深冬,还是让他们多少有些猝不及防,越是艰难越向前,这也是我公司一贯秉承的工作态度和工作作风,在他们的努力下,现电除尘安装已初见成效,干湿冷却塔设备及管道安装以及间接空冷塔的安装亦正在全面展开。

图为白雪覆盖后的英格玛现场

7甘肃正宁项目

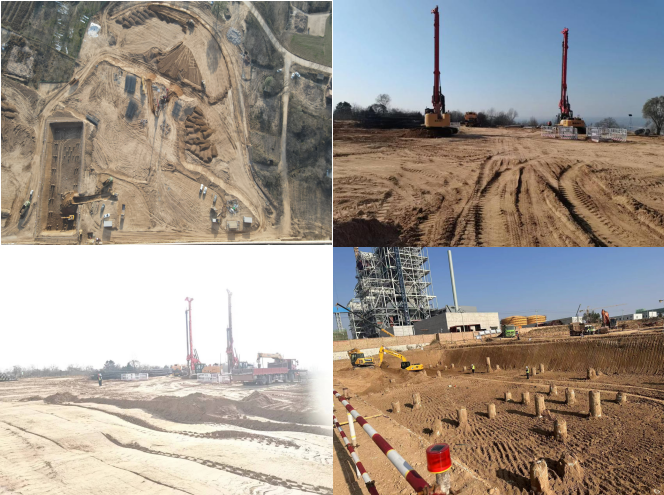

我公司承揽的华能陇东能源有限责任公司正宁电厂百万吨级二氧化碳捕集利用与封存研究及示范项目自然通风干式冷却系统 EPC 项目中1 座钢结构自然通风干式冷却塔系统的供货及建筑安装工程,公司已选派从事空冷施工多年且经验丰富的技术骨干担任该项目负责人,日前,一切的开工前的准备工作正在紧张有序的进行中,灰土挤密桩施工在即。

图为   甘肃正宁现场现状

8、新疆哈密项目

我公司新近承揽的新疆哈密2×1000MW高效超超临界间接空冷燃煤机组两台间冷塔吊装项目以及间冷塔部分设备制作安装。该空冷塔采用的是双曲线双层网壳钢结构,且采用双曲线外形,该塔高度210m,直径154.6m,喉部高度165.8m,喉部直径100m,出口直径105m,进风口标高32m,散热器外缘直径165.1m,上部钢结构采用双向斜交空间网格结构,底部采用环基。为增加结构的整体刚度,塔周设置6道加强环。塔体采用等腰巨形三角形网格组成且节点为球形,网格高度由9m至13m不等。节点采用相关焊接,局部交汇较多杆件处采用焊接球节点,尚属国内首创.现环基尚未出零米,我项目已安排专人着手施工方案的编写、临建等准备工作。

图为   新疆哈密土建施工现状

图为  25吨汽车吊已进场
