河曲空冷安装项目施工动态发布者:本站 浏览次数:

河曲空冷安装项目施工动态:

由我公司承担的山煤河曲1#、2#机组直接空冷安装正在如火如荼的进行中,前期遵照业主指示要求集中力量抢抓2#机空冷,现2#空冷安装除其主吊机械站位处相应部件未安装外,其余钢结构和设备已安装完成,由于吊车可退至场地受限,现已开始拆车,剩余部分亦正在用280吨履带吊进行组合吊装;相对滞后的1#机直接空冷,其空冷管束及联箱安装、蒸汽分配管安装、风机系统安装以及排汽管道安装等已基本过半,现全体施工人员除抓紧2#机空冷尾项安装外,亦正在按照业主要求的4月10日安装全部完成而奋力抢装中。

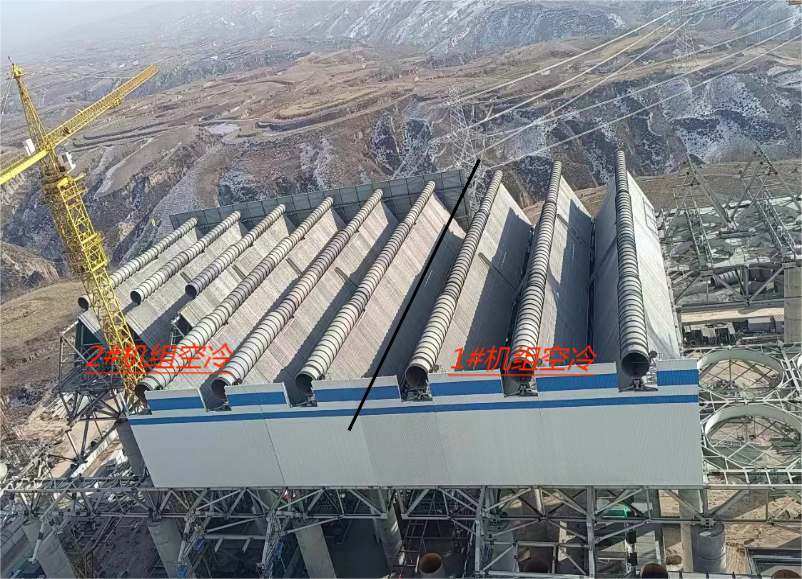

1#、2#机空冷施工现状

2#机主吊机械25吨行走式平臂吊拆车中

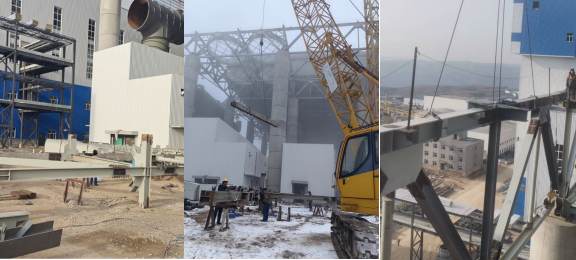

1#、2#机空冷抢装中
