寿阳直接空冷安装动态发布者:本站 浏览次数:次
由我公司承担的寿阳项目2*350MW机组空冷安装,其1#机组空冷安装年前已基本完成,2#机组空冷安装正在紧张有序的进行中,两台机组的空冷均是直接空冷,该空冷设备独立布置于主厂房前的高架钢平台上。由于系统庞大,施工周期长,而且所有安装作业都在高空,为确保施工质量、确保施工安全,我们采取尽可能减少高空作业,将钢平台、散热器、风机乃至蒸汽分配管、排汽管道都最大程度的进行地面组合,然后利用平臂吊进行分单元交叉退吊,我们先吊装四个柱间钢结构,形成稳定结构,并在吊装悬挑部分时,计算好平衡配重,然后分单元、分列,倒退交叉安装,减少高空作业量,既减少了投入、保证了安全,更加快了进度。主要机械25吨行走式平臂吊布置在空冷柱间(距离柱的尺寸以平臂吊的臂覆盖左右面为依据),不但解决了吊装机械站位和覆盖面的问题,而且大大减少了机械费。同时在平臂吊吊装大件退车前,将小件集中吊至平台,极大地提高了工作效率。
目前,钢平台已全部组合吊装完,六台风机及其护筒、护网、盖板的组合件正在吊装中、部分排汽管道也开始吊装、A型架亦在积极组合中。

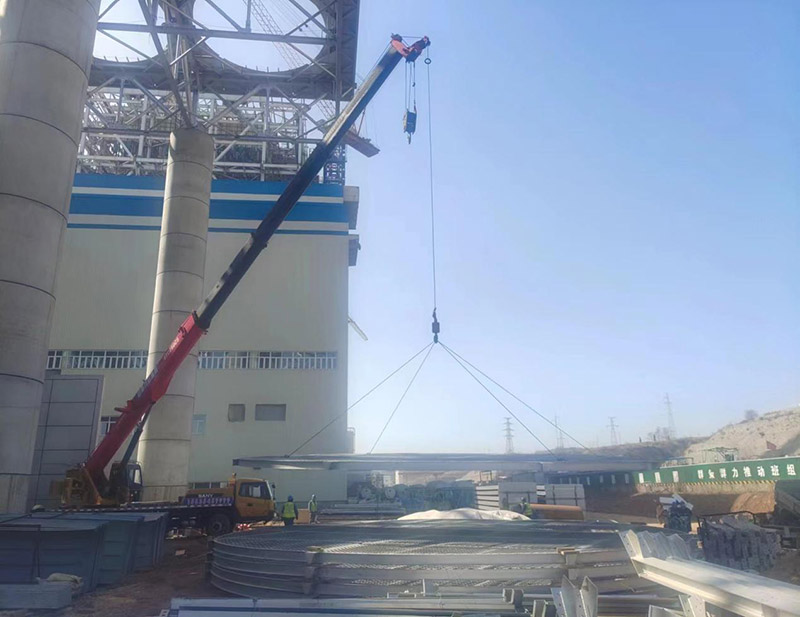

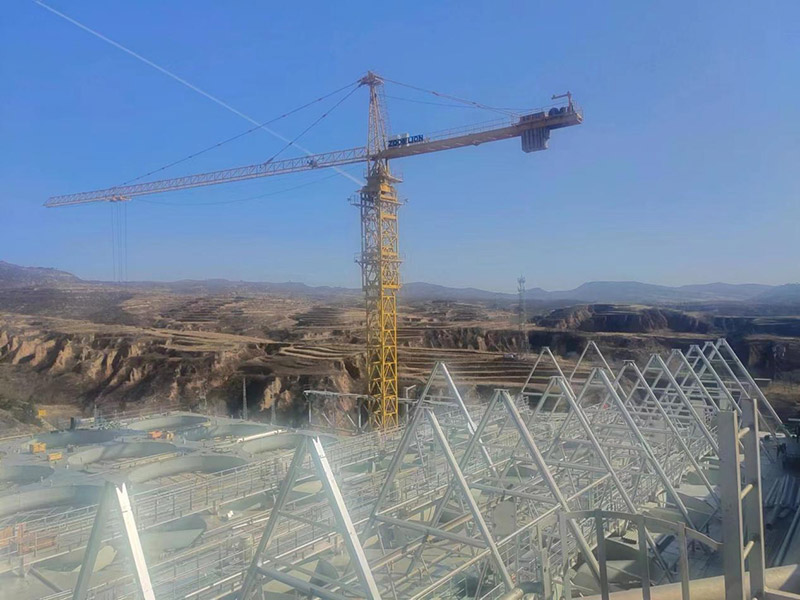

图为25吨平臂吊的布置

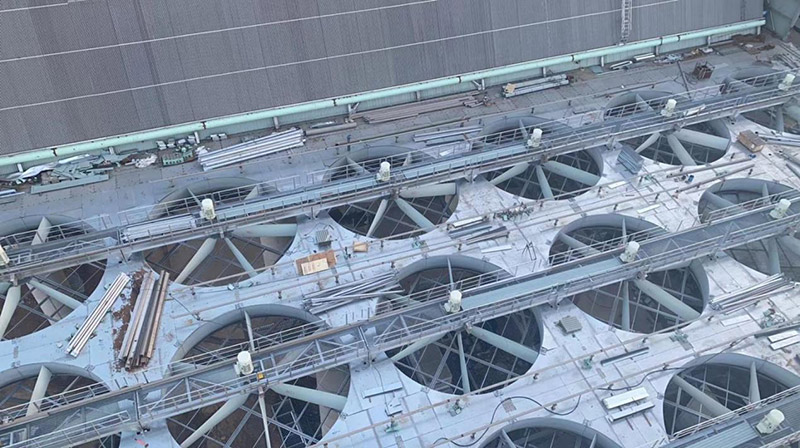

图为 2#机组空冷顶概貌

图为 2#机组空冷风机待安装部位
图为 吊装中的风机护网

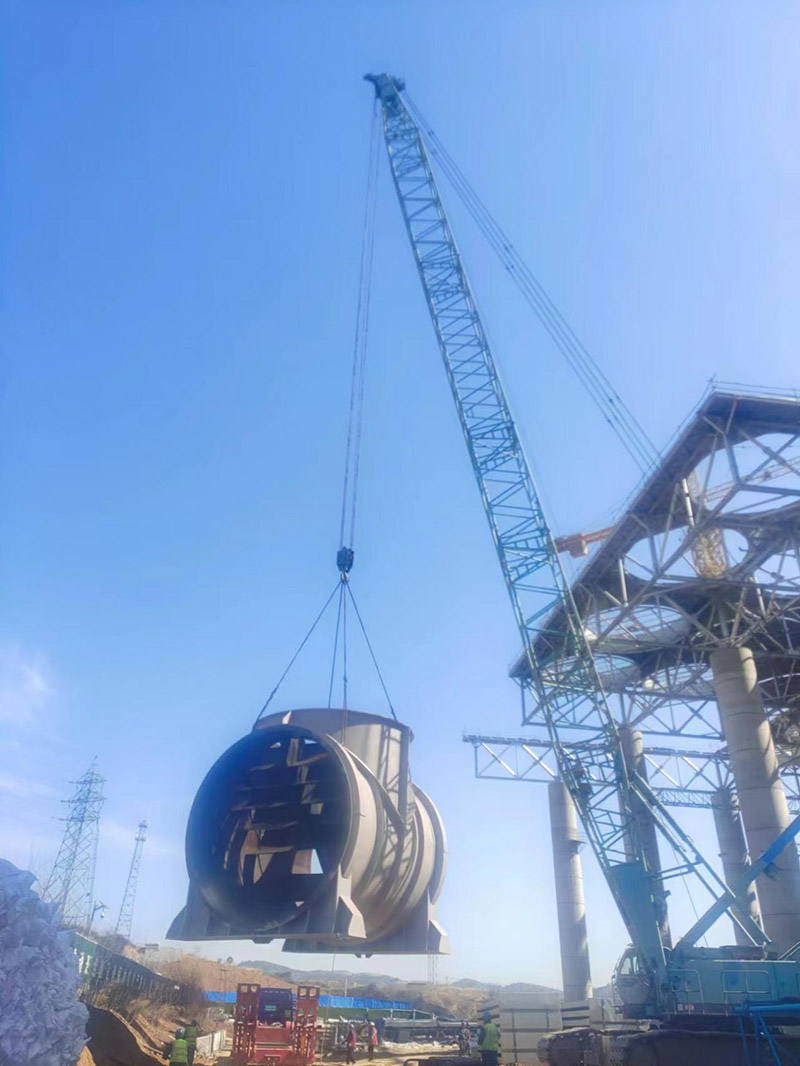

图为 吊装中的2#机空冷排汽管道

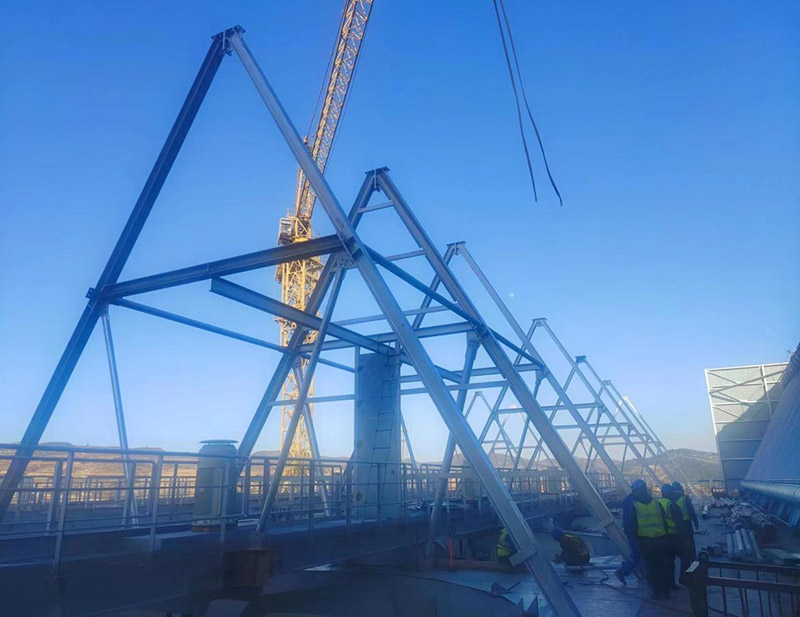

图为 2#机空冷A型架组合中
